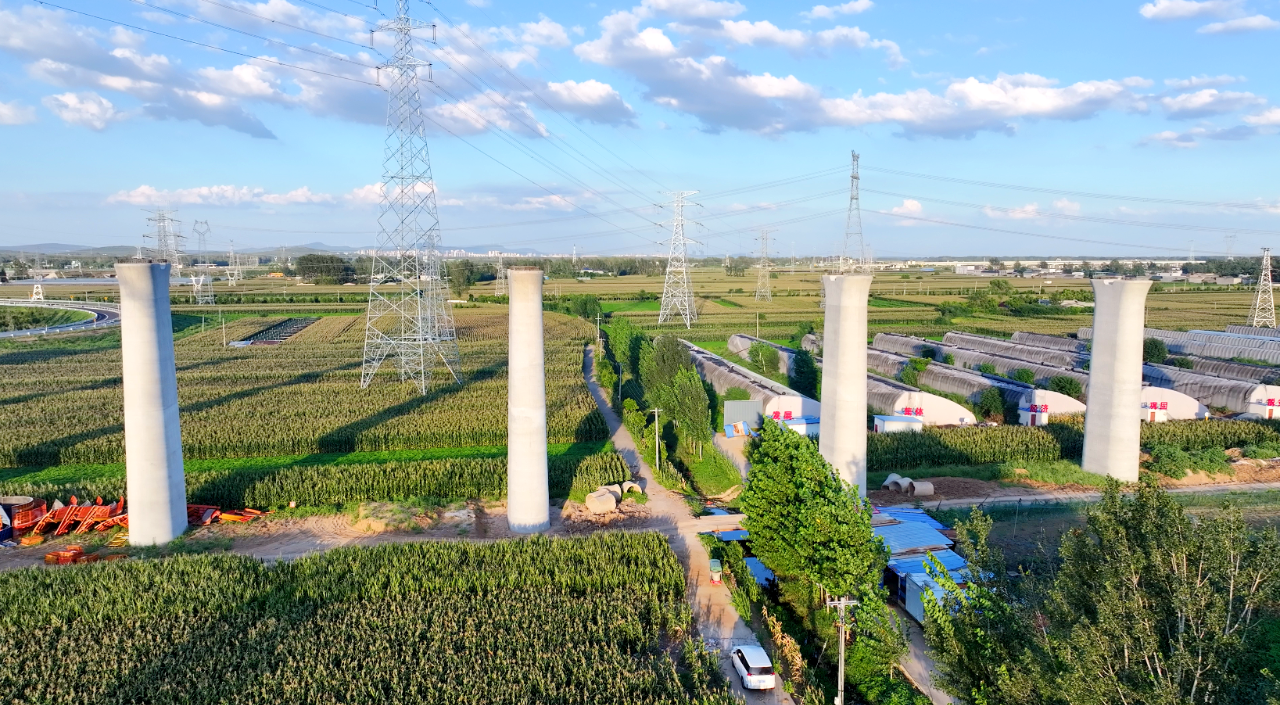

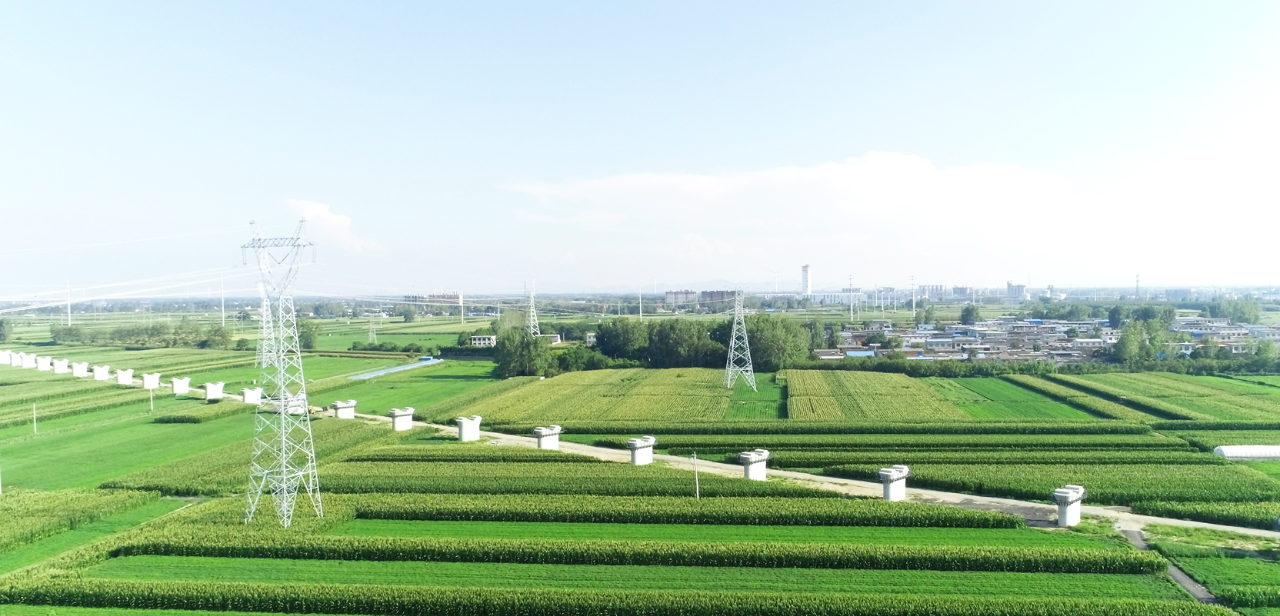

項目動態丨平漯周高鐵35kV~500kV電力線路遷改全部完成

發布時間:2025-10-23
來源:高鐵公司

10月22日,隨著平漯周高鐵項目最后一處220kV邵淮線電力線路遷改順利完成,標志著該項目102處35kV~500kV電力線路遷改工作全部結束,為平漯周高鐵建設全面推進奠定了堅實基礎。

平漯周高鐵35kV~500kV電力線路遷改規模大、電壓等級高、類型多、范圍廣,覆蓋平頂山、漯河、周口三地市,產權單位眾多,涉及國網、風電、光伏、平煤集團、中廣核集團、華潤集團、國家管網集團等。

高鐵公司在國網產權電力線路遷改中創新實施模式,直接委托產權單位實施遷改,不僅優化了流程,縮短了遷改工期,還有效控制了項目投資,為同類項目提供了可借鑒的經驗。

面對電壓等級高,穿跨高鐵、高速公路,產權單位眾多等挑戰,高鐵公司堅持“科學制定計劃,強化履約管控”原則,通過召開專題會議、現場聯合排查、派駐專人督導等方式,精準施策,克服迎峰度夏、冬季保供不利因素。同時,積極協調國家電網華中網調、河南省調、鄭州鐵路局、武漢鐵路局及地方相關部門,高效完成穿跨越手續辦理與停電計劃落實,確保遷改工作順利推進。

此次電力線路遷改的圓滿完成,為平漯周高鐵如期建成通車提供了重要保障。
